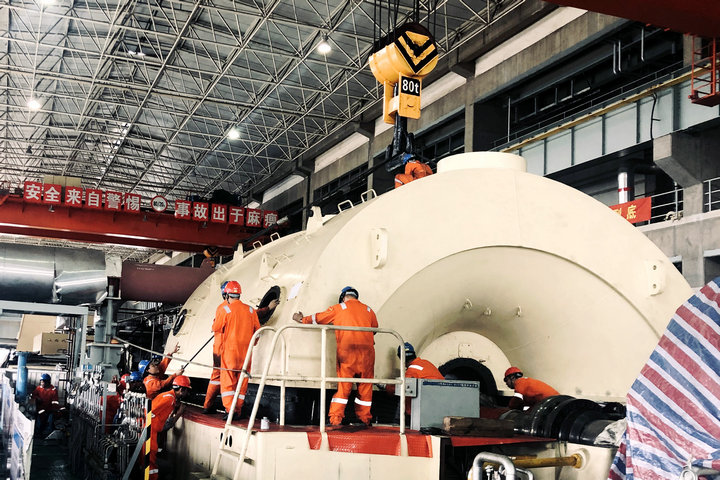

中國電力網訊 繼8月3日凌晨3時30分完成高中壓外缸扣缸之后,上午11時15分發電機轉子穿裝到位,下午17時55分,隨著8號機低壓外缸平緩下落到位,低壓外缸扣蓋成功。一天內三個重大節點順利完成,標志著云南開遠發電公司公司8號機組計劃檢修工作進入收官階段,為下半年生產發電奠定了堅實的設備基礎。

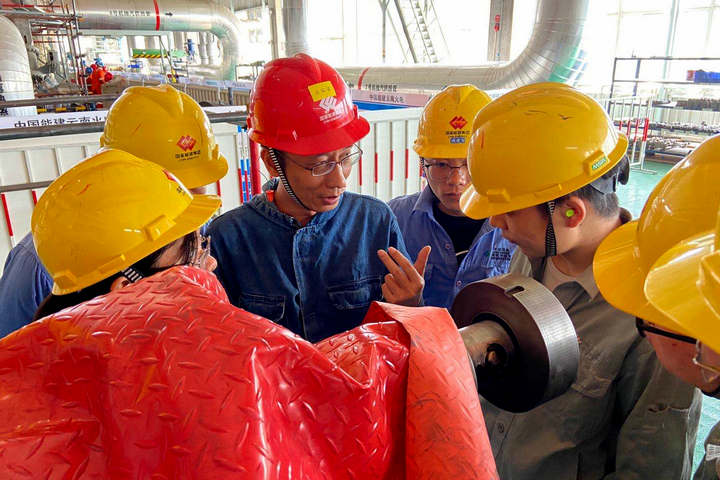

整個扣缸過程中,該公司領導和檢修單位高度重視,雙方專業技術人員共同討論扣缸方案并組織現場安全、技術交底,明確了扣缸作業階段技術措施和安全措施;組織技術人員在扣缸作業前對人員工器具準備情況、作業現場環境進行檢查確認,確??鄹兹蝿?wù)安全、無隱患;各專業技術人員、檢修參修人員采取“兩班倒”值班方式,嚴格按規程、規范要求,精心組織,先后完成了低壓轉子就位、汽輪機軸系找正、汽封及通流間隙測量與調整等扣缸前各項工作,確??鄹兹蝿?wù)安全、優質、高效完成。經過連續奮戰,隨著低壓外缸穩穩地落在下缸上,8號機組汽輪機低壓缸扣缸一次成功。
下一步,該公司8號機組計劃檢修工作將進入最后的掃尾和調試階段。(
